• Sobre elDinero
  • Contacto
  • Anúnciese
Hemeroteca
Versión Impresa
elDinero Mujer
Foro Económico
Periódico elDinero
Sin resultados
Ver todos los resultados
  • Finanzas
    • Banca
    • Mercado de valores
    • Finanzas personales
  • Energía
  • Industria
    • Comercio
  • Agricultura
  • Turismo
  • Global
  • Opiniones
    • Editorial
    • Cartas al Director
    • Ojo pelao
    • Observaciones
  • elDinero Mujer
  • MÁS
    • Reportajes
    • Comercio
    • Actividades
    • Cine financiero
    • Entrevista
    • Desayuno Financiero
    • Laboral
    • Tecnología
    • ¿Quiénes compiten?
Sin resultados
Ver todos los resultados
Periódico elDinero
  • Finanzas
    • Banca
    • Mercado de valores
    • Finanzas personales
  • Energía
  • Industria
    • Comercio
  • Agricultura
  • Turismo
  • Global
  • Opiniones
    • Editorial
    • Cartas al Director
    • Ojo pelao
    • Observaciones
  • elDinero Mujer
  • MÁS
    • Reportajes
    • Comercio
    • Actividades
    • Cine financiero
    • Entrevista
    • Desayuno Financiero
    • Laboral
    • Tecnología
    • ¿Quiénes compiten?
Sin resultados
Ver todos los resultados
Periódico elDinero
Sin resultados
Ver todos los resultados

ETED concluirá reconducción de línea de transmisión en Puerto Plata

Los trabajos finalizarán este sábado con interrupciones programadas del servicio para fortalecer la capacidad y confiabilidad de la red eléctrica

RedacciónPorRedacción
23 July, 2026
en Energía
WhatsappFacebookTwitterTelegram

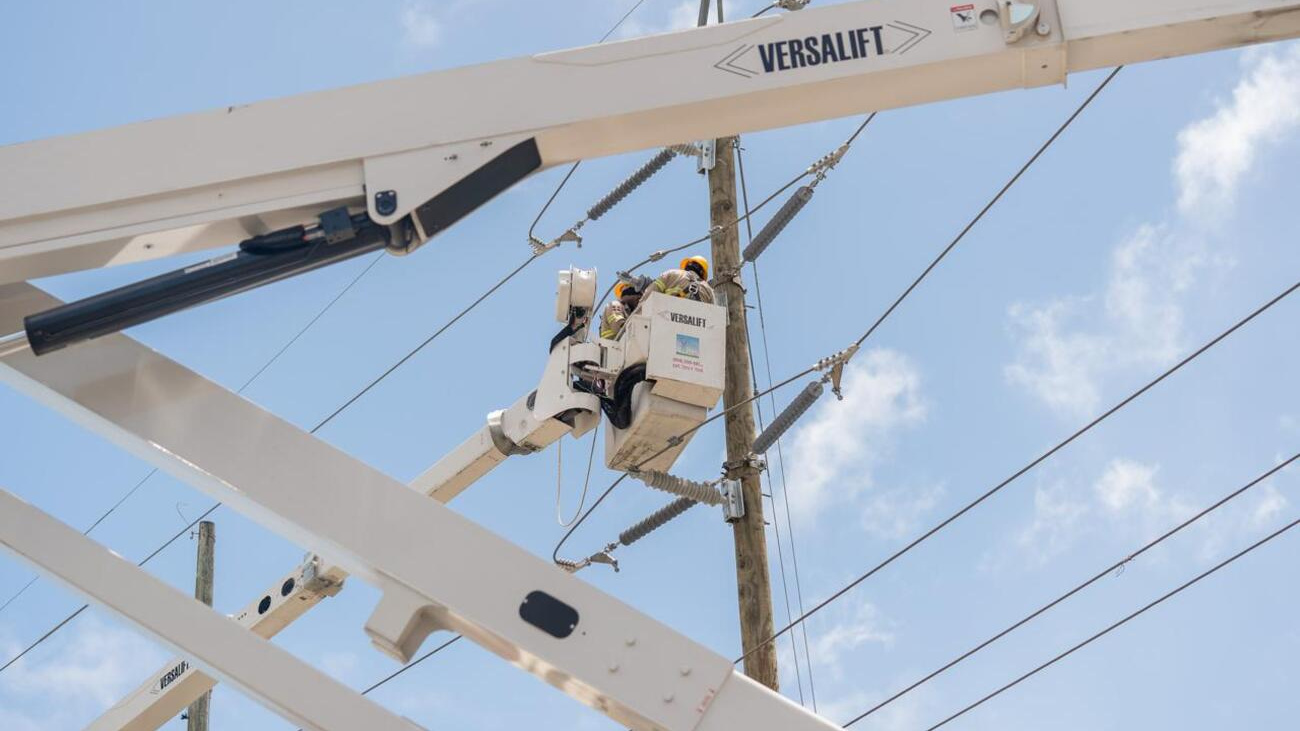

La Empresa de Transmisión Eléctrica Dominicana (ETED) informó que este sábado 25 de julio, en horario de 7:00 de la mañana a 4:00 de la tarde, ejecutará la cuarta y última etapa de los trabajos de reconducción de la línea de transmisión de 69 kV Puerto Plata I – Puerto Plata II, con la que concluirá una intervención estratégica para fortalecer la infraestructura eléctrica de la provincia y aumentar la capacidad de transporte de energía en la zona norte del país.

Tras completar tres jornadas consecutivas de trabajo, el proyecto registra un avance del 80%. Con esta última etapa quedarán rehabilitados los 3.5 kilómetros de la línea de transmisión, incorporando conductores de mayor capacidad que permitirán transportar más energía, mejorar la confiabilidad del sistema y responder de manera más eficiente al crecimiento de la demanda eléctrica en Puerto Plata.

Como parte de esta jornada integral de fortalecimiento de la infraestructura de transmisión, la ETED también ejecutará un mantenimiento mayor a barra en la subestación 69 kV Puerto Plata y realizará la apertura de la línea de transmisión 69 kV Playa Dorada – Puerto Plata para facilitar estas labores. Estas intervenciones permitirán reforzar la seguridad operativa del sistema y contribuirán a una red de transmisión más robusta y confiable para la provincia.

Para la ejecución de estos trabajos será necesario intervenir el servicio eléctrico en las comunidades de Puerto Plata, Cristo Rey, Padre Las Casas, urbanización Montemar, Los Mameyes, Ensanche Dubeaux, urbanización Florida, urbanización Arcoíris y urbanización Gregorio Luperón.

Asimismo, por el mantenimiento mayor a barra en la subestación 69 kV Puerto Plata, será necesario intervenir el servicio eléctrico en la provincia de Puerto Plata, de manera parcial en la comunidad Don Pedro, perteneciente a la provincia Santiago, en Sabaneta de Yásica, perteneciente a la provincia Puerto Plata, así como en la empresa Puerto Plata Distribución.

De igual forma, por la apertura de la línea de transmisión 69 kV Playa Dorada – Puerto Plata, se verá afectado el servicio eléctrico en las comunidades La Colonia, Barrio La Paz, Costa Azul, Punta Goleta, Las Espinas y Rocón. De manera transitoria, también se verán impactadas las comunidades La Hoya, Palo Colorado, La Vereda, El Mango, Blanco Arriba, Jobo Arriba, La Cigua y Arroyo Blanco, pertenecientes a la provincia de Puerto Plata.

La culminación de este proyecto representa un importante avance para el fortalecimiento de la red de transmisión de la zona norte, al disponer de una infraestructura con mayor capacidad, preparada para acompañar el crecimiento energético, turístico, comercial y económico de Puerto Plata, contribuyendo a ofrecer un servicio eléctrico más seguro, estable y eficiente.

La ETED agradece la comprensión de la ciudadanía durante el desarrollo de estas labores, las cuales forman parte de su compromiso con la modernización del Sistema Eléctrico Nacional Interconectado (SENI), mediante la expansión y el fortalecimiento de la infraestructura de transmisión en beneficio de todos los dominicanos.

La ETED es la empresa estatal responsable del transporte de energía eléctrica en alta tensión, de la operación del Sistema Eléctrico Nacional Interconectado (SENI) y de la expansión de la red de transmisión, reafirmando su compromiso como habilitador de la transición energética y digital de la República Dominicana.

Archivado en: ETEDreconduccióntransmisión en Puerto Plata
Publicación anterior

DGII presenta su plan de modernización tributaria a los industriales

Redacción

Redacción

Otros lectores también leyeron...

ETED dice reconducción consiste en sustitución de conductores existentes por otros de mayor capacidad.

ETED destaca 95% avance estructuras proyecto de reconducción línea en PP; ejecutará tercera etapa este sábado

Las labores se llevarán a cabo en horario de 9:00 de la mañana a 5:00 de la tarde.

ETED intensifica trabajos para fortalecer el suministro eléctrico en La Caleta

Los trabajos se ejecutarán de 7:00 de la mañana hasta las 4:00 de la tarde.

ETED informa segunda etapa trabajos de reconducción de línea de 69 kV en PP continuará este sábado

El anuncio fue realizado por el vicepresidente ejecutivo, Alfonso Rodríguez Tejada, durante su participación como ponente en Energyear Caribe 2026.

ETED anuncia la incorporación de 600 MW al SENI en agosto

ETED realizará jornadas de mantenimiento para fortalecer la red de transmisión eléctrica

ETED dice que impulsa un sistema eléctrico más confiable.

ETED anuncia jornadas de mantenimiento a líneas y subestaciones del SENI

Deje un comentario

Últimas noticias

ETED concluirá reconducción de línea de transmisión en Puerto Plata

23 July, 2026
El titular de la DGII destaca efectos de la Ley 30-26.

DGII presenta su plan de modernización tributaria a los industriales

23 July, 2026
El foro incluyó la conferencia titulada “La decisión correcta, en el momento correcto”.

Banreservas y sus filiales realizan en Santiago el segundo Foro del Ahorro y la Inversión “Reserva tu Capital”

23 July, 2026
El capital privado duplicó el valor de sus operaciones en la región durante el primer semestre del año.

Fusiones y adquisiciones en Latinoamérica caen 30% hasta junio

23 July, 2026
La información la ofreció Miguel Lajara, miembro de la Asociación Dominicana de Avicultura (ADA).

RD reanuda exportaciones de huevos a Cuba con envío de más de 3.9 millones de unidades

23 July, 2026

Periodismo económico y financiero responsable

EDITORIAL CM, SAS
Edificio Corporativo MARTÍ
Rafael Augusto Sánchez, esquina Winston Churchill,
Ensanche Piantini, Santo Domingo, RD.

Newsletter

  • Sobre elDinero
  • Hacemos esto…
  • Contacto

© 2015 - 2025 Periódico elDinero - Todos los derechos reservados.

Sin resultados
Ver todos los resultados
  • Finanzas
    • Banca
    • Mercado de Valores
    • Finanzas personales
  • Energía
  • Industria
  • Agricultura
  • Turismo
  • Mercado global
  • Opiniones
  • elDinero Mujer
  • Contacto
  • Versión impresa
  • Newsletter

© 2015 - 2025 Periódico elDinero - Todos los derechos reservados.

VERSIÓN IMPRESA

Hojee y descargue nuestra versión impresa y disfrute del contenido más relevante y mejor trabajado sobre economía y finanzas

Versión impresa #547
